Lubiatowo-Kopalino. Pozwolenie na budowę „ostatniej mili”

· 3 min czytania
Lubiatowo-Kopalino. Pozwolenie na budowę „ostatniej mili”
Źródło: Pomorski Urząd Wojewódzki

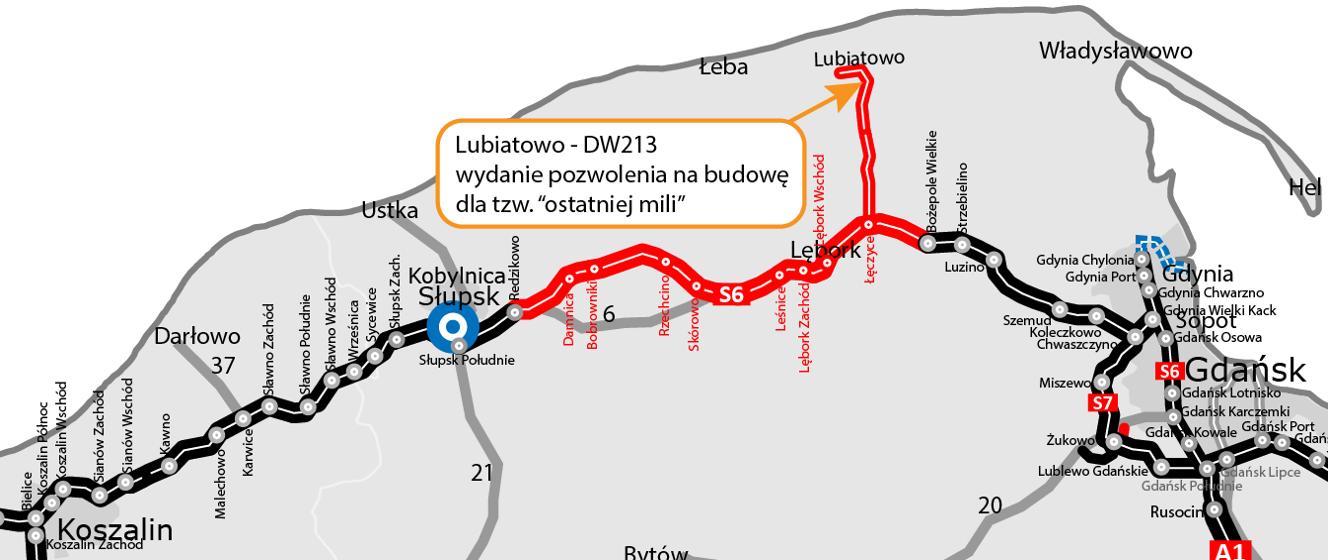

Droga krajowa do elektrowni jądrowej

Budowa drogi do elektrowni jądrowej „Lubiatowo-Kopalino”, o długości 26 km, podzielona została na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km).

Dodatkowo, w ramach obecnie powstającej drogi ekspresowej S6 Leśnice - Bożepole Wielkie, wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6. Skomunikuje on nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie.

Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.

Kalendarium

Lubiatowo - droga wojewódzka nr 213

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie decyzji środowiskowej (DŚU)
  • 31 grudnia 2024 r. – uzyskanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 28 marca 2025 r. – wybór najkorzystniejszej oferty
  • 17 kwietnia 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź) i rozpoczęcie prac projektowych
  • I kwartał 2026 r. – złożenie wniosku o pozwolenie na budowę tzw. „ostatniej mili”
  • I kwartał 2026 r. – planowane złożenie wniosku o wydanie decyzji ZRID pozostałej części
  • II kwartał 2026 r. – planowane uzyskanie pozwolenia na budowę tzw. „ostatniej mili”
  • II kwartał 2026 r. – planowane uzyskanie decyzji ZRID
  • II kwartał 2027 r. – planowane zakończenie robót dla tzw. „ostatniej mili”
  • II kwartał 2028 r. – planowane zakończenie robót

Droga wojewódzka nr 213 - droga ekspresowa S6 (węzeł Łęczyce)

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 31 stycznia 2025 r. – uzyskanie DŚU
  • 29 kwietnia 2025 r. – wybór najkorzystniejszej oferty
  • 4 lipca 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones) i rozpoczęcie prac projektowych
  • II kwartał 2026 r. – planowane złożenie wniosku o wydanie decyzji ZRID
  • III kwartał 2026 r. – planowane uzyskanie decyzji ZRID
  • IV kwartał 2028 r. – planowane zakończenie robót

Więcej na stronie GDDKiA - https://www.gov.pl/web/gddkia-gdansk/mamy-pozwolenie-budujemy-ostatnia-mile
